老周最近在整理合作社这几年的管理资料,翻出了2019年刚成立时候的一些文档。那时候我们定了个"浇水标准",每亩浇水40立方米,浇2次。
结果到了2020年,实际操作中发现不对——沙土地和黏土地保水性差太多,一个标准根本套不上。2021年改了,按土质分了三档。2022年又发现一个问题:不同作物的需水量也不一样,光按土质分还不够。2023年,我们又加上了作物系数这个参数……
你看,这就是一个典型的PDCA循环过程。
发现问题 → 制定标准 → 执行落地 → 检查效果 → 改进提升 → 再次循环。每转一圈,管理水平就往上走一步。
今天老周就跟大家好好聊聊,PDCA循环怎么用在合作社管理上。
一、什么是PDCA循环
PDCA这四个字母,是四个英文词的缩写:
- Plan:计划
- Do:执行
- Check:检查
- Act:改进
最早是美国的质量管理专家戴明博士提出来的,所以也叫"戴明环"。现在全球的企业管理、政府机关、学校医院,几乎都在用这套方法。
PDCA的核心思想
PDCA认为,质量不是靠最后一道检验关卡出来的,而是在每个环节持续改进出来的。它不是一个转一圈就结束的流程,而是一个永不停歇的螺旋上升。
PDCA和咱们种地有什么关系?

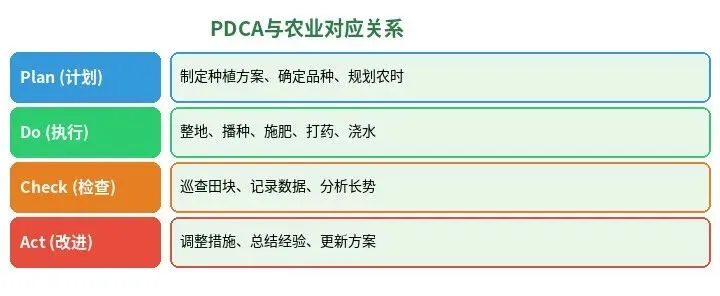

很多人觉得PDCA是工厂里用的,跟农业八竿子打不着。老周一开始也这么想过。但仔细一想,咱们种地的逻辑跟PDCA一模一样:
你看,种地本身就是PDCA。只不过咱们以前没意识到这个规律,没有把它系统化、显性化。
二、合作社PDCA怎么做
P阶段:计划制定
计划是PDCA的起点,也是最关键的一步。
合作社年度种植计划怎么做?
1. 数据回顾
2. 目标设定
3. 方案制定
- 品种选择:根据前两年数据选主力品种,搭配1-2个试验品种
- 农时安排:列出全年关键节点(播种、施肥、打药、收割)
种植计划示例(PDCA-P阶段)合作社:襄城正大桑田合作社年度:2026年
【年度目标】- 总体产量:提升5%- 成本控制:亩均下降30元- 品质提升:优质粮比例达85%【关键农时】
D阶段:执行落地
计划制定得再好,执行不到位也是白搭。
执行落地的三个要点
要点一:任务到人
每项工作都要明确责任人,不能含糊地说"大家一起干"。比如播种,5个地块、3台播种机,要指定每台机器、每块地谁负责。
要点二:标准上墙
把关键的操作标准打印出来,贴到农机库、晒谷场这些显眼的地方。农机手一抬头就能看到,不用每次都问。
要点三:及时记录
干活的时候顺手记几笔:几点开始、干了多少亩、有什么异常。别等到晚上或者第二天再回忆,那样肯定有遗漏。
检查是PDCA闭环的关键。没有检查,前面做的一切都可能是"自嗨"。
检查的三个层次
1. 自检——操作者自己查
农机手干完一块地,自己先检查一遍:播得均不均、有没有漏播、行距对不对。自检发现问题的,立即调整。
2. 互检——相邻环节交叉查
两个农机手换班的时候,交接的一方要带着接班的走一圈,把刚才干的地块过一遍。有问题当面提出来,别等收完了才发现。
3. 专检——管理人员重点查
生产负责人每周至少下田2-3次,重点看:关键地块、历史问题地块、新试验品种地块。
A阶段:改进提升
改进是PDCA的落脚点,也是让管理水平螺旋上升的关键。
改什么?怎么改?
1. 发现问题要分类
不是所有问题都值得花同样力气去改。按照"紧迫性"和"影响度"两个维度分类:
2. 改进措施要落地
改进措施不能是大道理,必须是具体的、可操作的、可验收的。
3. 经验要固化
改完之后,要把成功的经验固化下来,写进下一年的标准里。这就是PDCA循环的意义——每一圈都比上一圈更好。
三、PDCA在合作社的实战案例
案例一:小麦赤霉病防控的PDCA升级
第一轮(P):2023年,制定赤霉病防控方案,5月1日统一打药。
第一轮(D):执行中发现,赤霉病发病率还是比较高。
第一轮(C):分析发现,5月1日打药的时候正好赶上下雨,药效打了折扣。
第一轮(A):调整策略,建立"雨后必查"机制,加强与气象局联动。
第二轮(P):2024年,制定新方案,增加气象预警环节,打药窗口从固定日期改为"看天看苗"。
第二轮(D):执行中,气象预警发挥了作用,成功避开了两次降雨。
第二轮(C):发病率从2023年的15%降到10%,但仍有零星发生。
第二轮(A):分析发现,部分地块品种抗性较弱,需要更换品种。
第三轮(P):2025年,引入抗病品种,搭配飞防作业,制定精细化防控方案。
第三轮(D):执行顺利,5月份飞防作业效率大幅提升。
第三轮(C):发病率降到5%以下,达到预期目标。
第三轮(A):将"品种选择+气象联动+飞防作业"写入下一年度标准。
案例二:农机保养的PDCA循环
Plan阶段:年初制定农机保养计划,每台设备指定保养责任人。
Do阶段:按计划执行,但3月份发现一台收割机故障频发。
Check阶段:检查发现,故障主要是因为2月份有一次连续作业后没来得及保养。
Act阶段:
- 修改保养计划,增加"连续作业48小时必须强制保养"条款
结果:当年收割季再没有因为保养不到位而出故障。
四、PDCA实操要点
要点一:P要扎实,不要拍脑袋
很多合作社的"计划"就是领导说一句"今年多种点大豆",这不是计划。好的计划要有数据支撑、有目标分解、有时间节点。
要点二:D要记录,别光靠脑子
干活的时候顺手记几笔,当时觉得麻烦,事后会发现太值了。一块地什么时候浇的水、浇了多少、后来长势怎么样,这些记录都是改进的依据。
要点三:C要真查,别走形式
检查不是为了应付谁,而是真正发现问题。走形式的检查比不检查还糟糕,因为会让人产生"反正也没人真看"的侥幸心理。
要点四:A要闭环,别虎头蛇尾
改进行动定下来了就要跟踪到底。下次开会第一件事,就是过一遍上次定的改进措施落实了没有。没落实的要说清楚原因,不能不了了之。
五、常见问题解答
Q:合作社事情这么多,能做到每个环节都PDCA吗?A:不需要。抓重点环节,比如播种质量、病虫害防控、农机安全这些关键环节先用PDCA跑起来,其他环节慢慢覆盖。
Q:PDCA表格会不会太多太复杂?A:刚开始可以从最简单的开始。一张问题跟踪表,能记录、能跟踪、能验收就够了。重要的是坚持用,不在于表格多复杂。
Q:有的问题改了之后又出现,怎么办?A:说明没有找到根本原因。再做一轮PDCA,深入分析。同一问题出现两次就要警惕了,必须深挖。
写在最后
老周跟大伙儿说,PDCA不是什么神秘的管理秘诀,它就是做事情的基本逻辑——先想好再干、干完检查、查完改进、改进之后再循环。
咱们农民祖祖辈辈种田,其实骨子里就有PDCA的智慧:今年这块地收成不好,明年换个品种试试;去年肥施多了,今年少撒点。只不过咱们以前没把这套逻辑系统化、显性化。
把PDCA用起来,不一定能让你一下子多赚多少钱,但至少能让你少走弯路、少犯同样的错误。日积月累,水平就上去了。
----------------------------------------------
